Akseki ilçesinde Dere Enerji A.Ş. tarafından yapılması planlanan yaklaşık 910 milyon TL yatırım bedelli D11 Rüzgâr Enerji Santrali (RES) ve Elektrik Depolama Tesisi projesinin Çevresel Etki Değerlendirmesi (ÇED) süreci, yatırımcı firmanın talebi üzerine sonlandırıldı. Çevre, Şehircilik ve İklim Değişikliği Bakanlığı tarafından alınan kararla birlikte, yaklaşık iki yıldır devam eden ÇED süreci tamamlanmadan proje iptal edildi.

HACI İLYAS VE BUCAKKIŞLA MAHALLELERİNİ KAPSADI

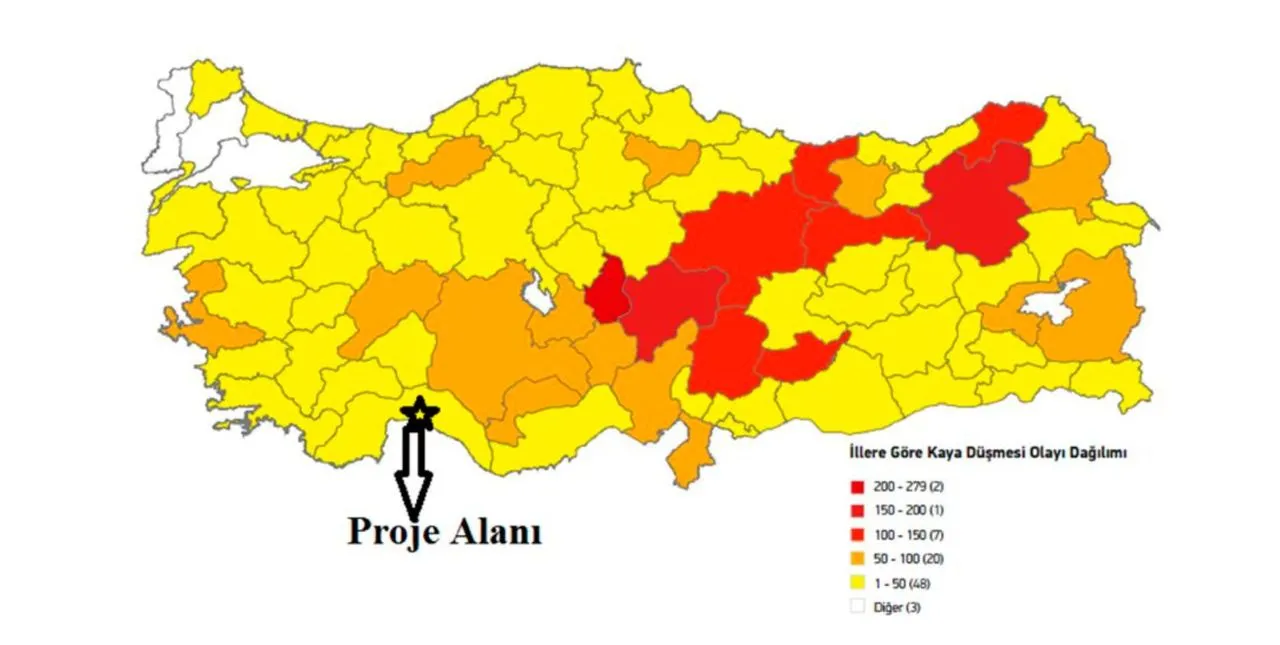

Bölge için kritik öneme sahip proje Hacı İlyas ve Bucakkışla mahalleleri sınırlarında planlanıyordu. İlk başvuru dosyasında 70 MWm/70 MWe kurulu güce sahip 10 adet rüzgâr türbininden oluşan bir rüzgâr enerji santrali ile 70 MWe/70 MWh kapasiteli elektrik depolama tesisini kapsıyordu. Daha sonra hazırlanan ÇED raporunda santralin mekanik kurulu gücü 80 MWm, elektriksel kurulu gücü ise 70 MWe olarak revize edildi. Türbin sayısında ise herhangi bir değişiklik yapılmadı.

10 RÜZGÂR TÜRBİNİ YER ALACAKTI

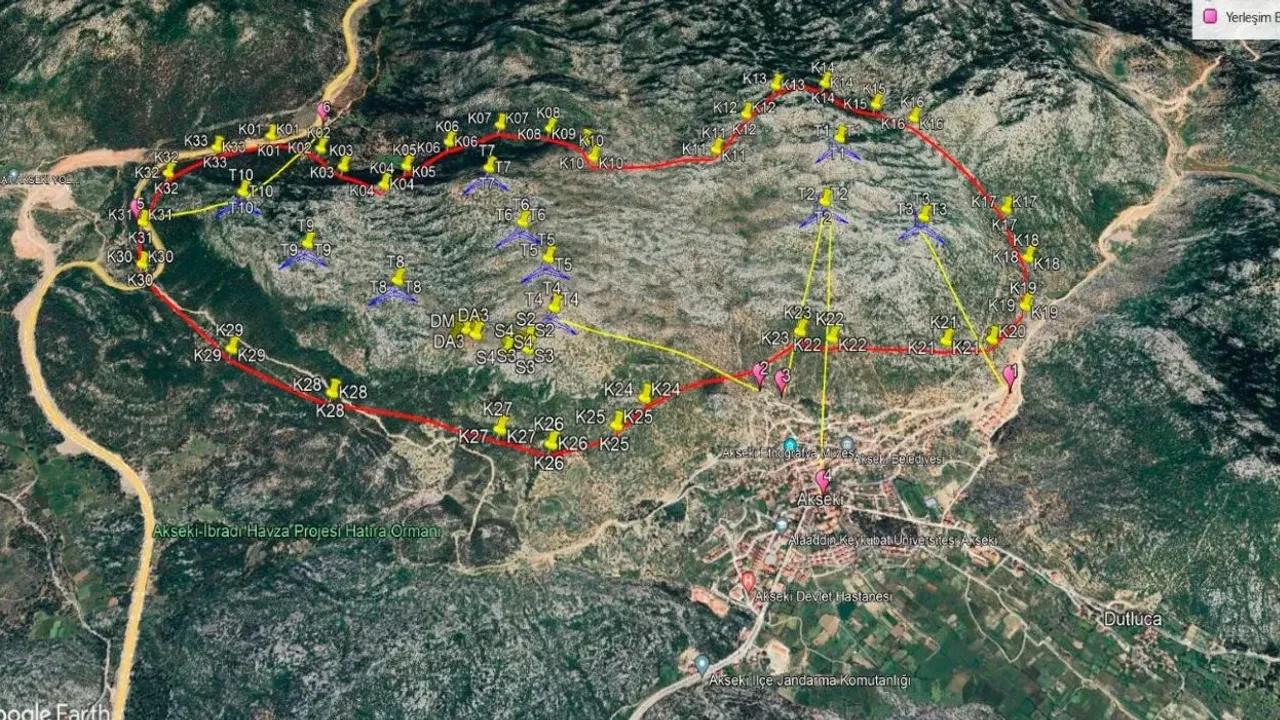

Antalya Körfez Gazetesi muhabiri Ertuğrul Gün'ün haberine göre, projeye ilişkin teknik bilgilere göre, santral sahası yaklaşık 757,99 hektarlık bir alanı kapsayacaktı. Tesis bünyesinde 10 rüzgâr türbini, 154 kilovoltluk şalt sahası, servis yolları, şantiye alanı ve enerji depolama ünitesi kurulması planlanıyordu. Üretilecek elektriğin ise 154 kV Akseki–Seydişehir Enerji İletim Hattı üzerinden Türkiye enterkonnekte sistemine aktarılması öngörülüyordu.

Akseki’de 910 Milyon Tl’lik Dev (4)

YATIRIM BEDELİ YAKLAŞIK 910 MİLYON TL

Proje dosyasında santralin yılda yaklaşık 280 milyon kilovatsaat elektrik üretmesinin hedeflendiği belirtilirken, enerji depolama tesisi sayesinde rüzgâr üretimindeki dalgalanmaların dengelenmesi ve elektrik şebekesinin daha verimli işletilmesine katkı sağlanmasının amaçlandığı ifade edildi. Yatırım maliyetine ilişkin hesaplamalarda, rüzgâr enerji santralleri için belirlenen birim yatırım tutarı ile enerji depolama sistemleri için öngörülen birim yatırım değerleri esas alındı. Buna göre 70 MW kurulu güce sahip santral için 651 milyon TL, 70 MWh kapasiteli depolama tesisi için ise 259 milyon TL yatırım öngörüldü. Böylece projenin toplam yatırım bedeli yaklaşık 910 milyon TL olarak hesaplandı.

ÇED BAŞVURU DOSYASI HAZIRLANDI

Projeye ilişkin süreç 8 Haziran 2023 tarihinde Enerji Piyasası Düzenleme Kurumu (EPDK) tarafından verilen ön lisansla başladı. Ardından proje için ÇED başvuru dosyası hazırlandı ve 1 Eylül 2023 tarihinde Bakanlığın elektronik ÇED sistemine sunuldu. ÇED Yönetmeliği kapsamında halkın bilgilendirilmesi ve sürece katılım toplantısı düzenlenirken, ilgili kamu kurum ve kuruluşlarının görüşleri de alınarak ÇED raporunun hazırlanması süreci devam etti.

İPTAL EDİLDİ

ÇED raporunun hazırlanmasının ardından proje İnceleme ve Değerlendirme Komisyonu (İDK) gündemine taşındı ve ilgili kurum temsilcilerinin katılımıyla değerlendirme süreci başlatıldı. Ancak süreç devam ederken yatırımcı firma adına yetkilendirilen müşavir şirket, Bakanlığa başvurarak devam eden ÇED sürecinin sonlandırılmasını talep etti. Çevre, Şehircilik ve İklim Değişikliği Bakanlığı da talebi değerlendirerek, 29 Temmuz 2022 tarihli ve 31907 sayılı Resmî Gazete’de yayımlanan ÇED Yönetmeliği’nin 5’inci maddesinin 2’nci fıkrasının (b) bendi uyarınca sürecin sonlandırılmasına karar verdi.

Kaynak: ANTALYA KÖRFEZ GAZETESİ - ERTUĞRUL GÜN
