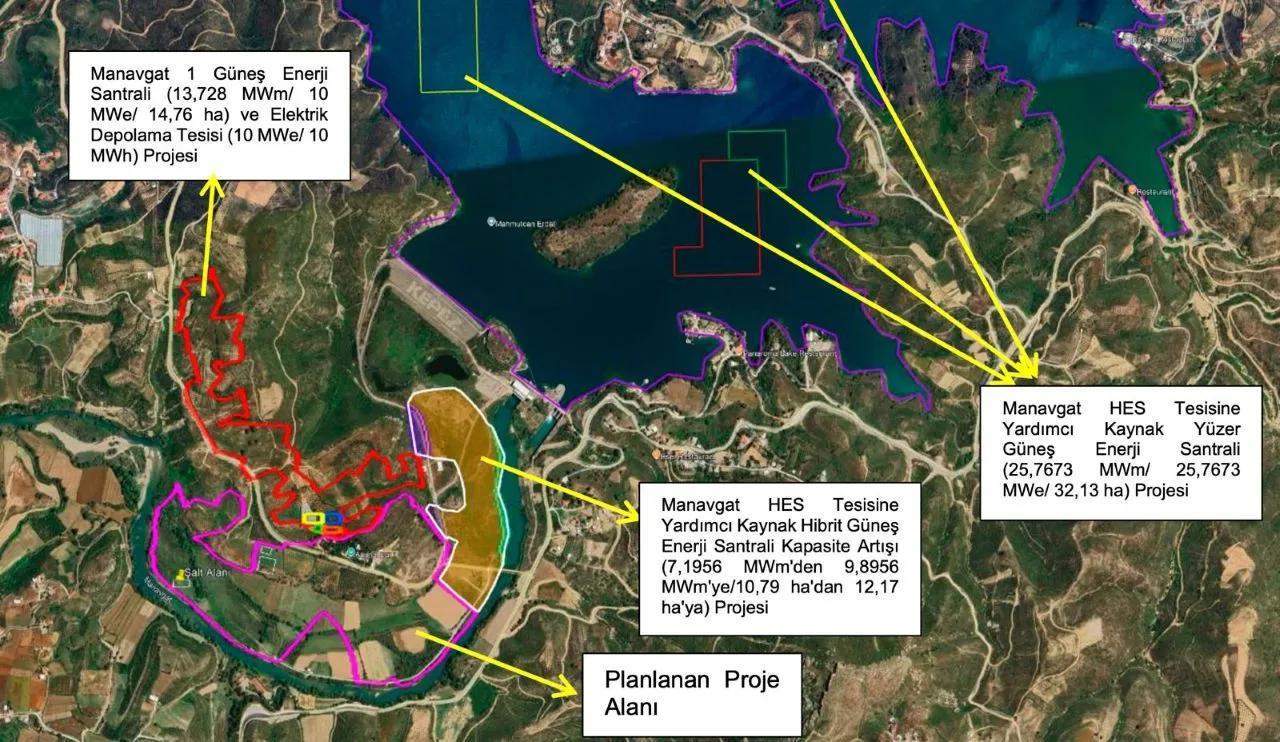

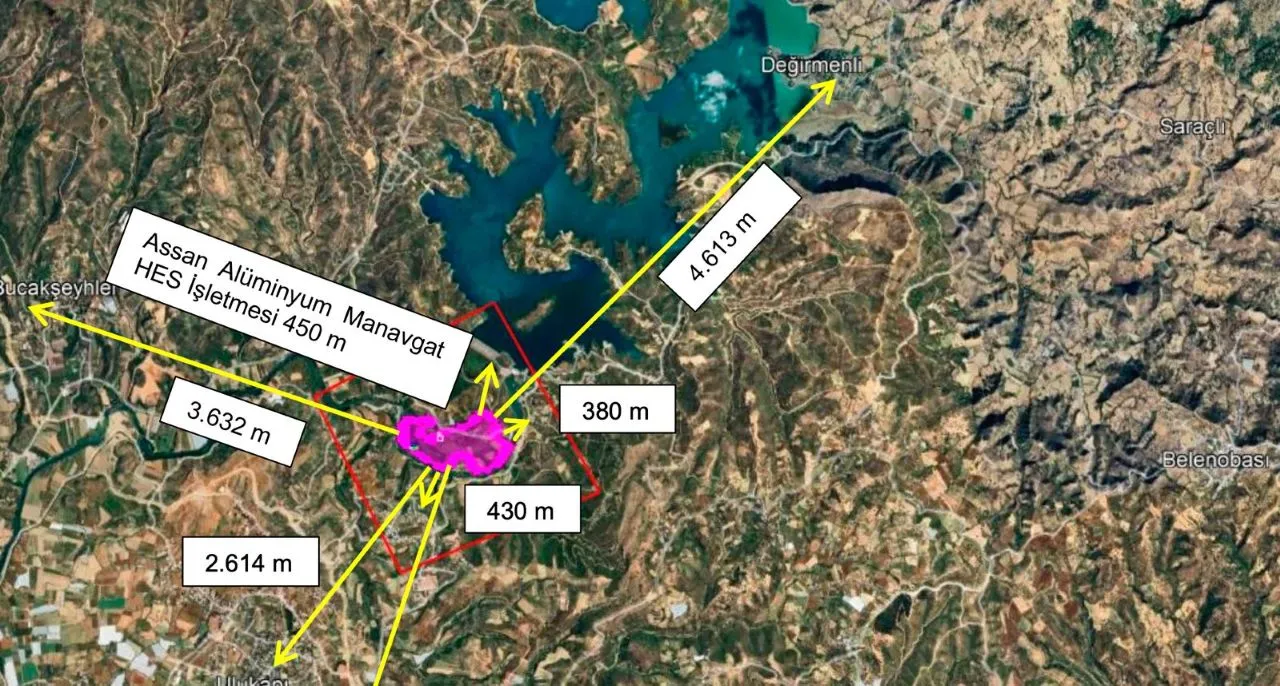

Antalya'nın Manavgat ilçesinde daha önce Oymapınar Baraj Gölü üzerinde hayata geçirilmek istenen yüzer Güneş Enerjisi Santrali (GES) projesi, kamuoyundan gelen yoğun tepkilerin ardından Çevresel Etki Değerlendirmesi (ÇED) sürecinde sonlandırılmıştı. Aynı şirket olan Assan Alüminyum Sanayi ve Ticaret A.Ş., bu kez kara tipi güneş enerji santrali ve elektrik depolama tesisi kurmak amacıyla yeniden harekete geçti. Şirketin hazırladığı "Manavgat 2 Güneş Enerji Santrali (34,915 MWm/28 MWe/34,04 ha) ve Elektrik Depolama Tesisi (28 MWe/28 MWh)" projesi için ÇED süreci resmen başladı.
BAKANLIK DUYURDU
Çevre, Şehircilik ve İklim Değişikliği Bakanlığı tarafından yapılan duyuruda, "Antalya ili Manavgat ilçesi sınırları içerisinde Assan Alüminyum Sanayi ve Ticaret Anonim Şirketi tarafından yapılması planlanan Manavgat 2 Güneş Enerji Santrali (34,915 MWm/28 MWe/34,04 ha) ve Elektrik Depolama Tesisi (28 MWe/28 MWh) projesi ile ilgili olarak hazırlanan ÇED Raporu, ÇED Yönetmeliği'nin 11. maddesi kapsamında Bakanlığımıza sunulmuş olup inceleme değerlendirme süreci başlamıştır. Proje ile ilgili olarak 08 Eylül 2026 tarihinde İnceleme Değerlendirme Komisyonu (İDK) toplantısı gerçekleştirilecektir." ifadelerine yer verildi.

OYMAPINAR, IĞRIŞLAR VE BUCAKŞEYHLER MAHALLELERİ SINIRINDA

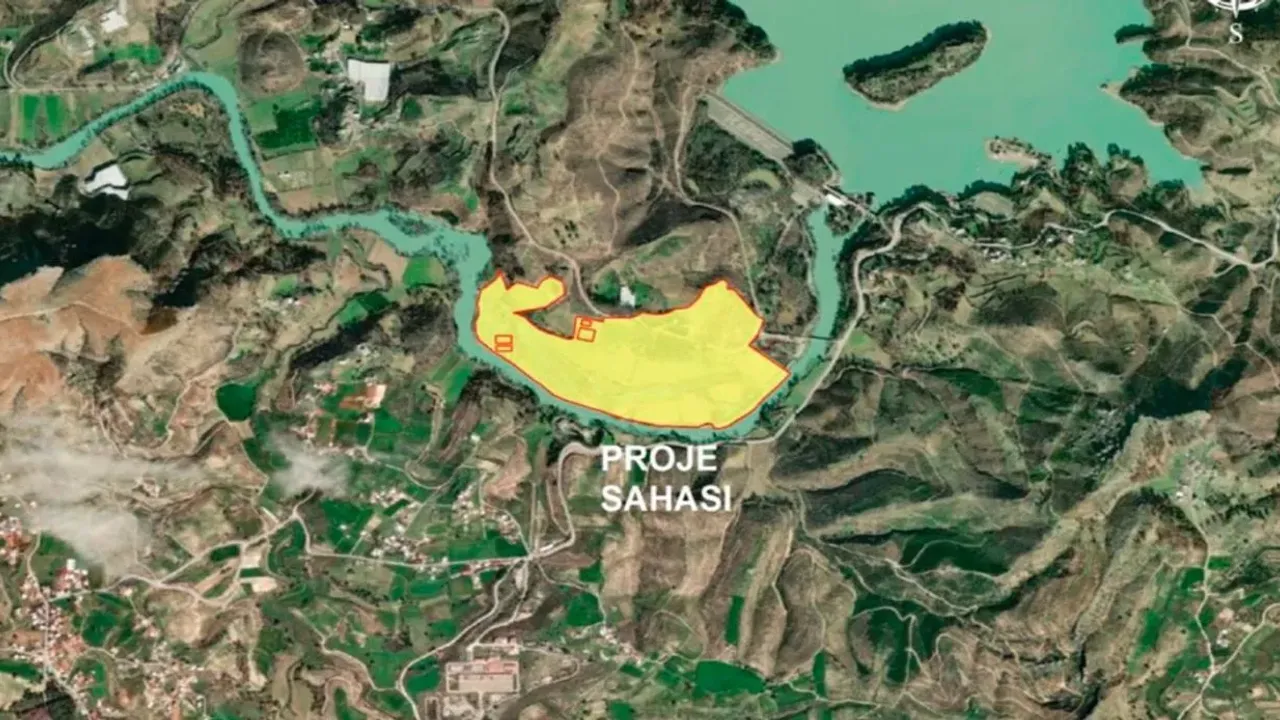

Şirket, projeyi Antalya'nın Manavgat ilçesine bağlı Oymapınar, Iğrışlar ve Bucakşeyhler mahalleleri sınırları içerisinde, Bucak ve Hisarönü mevkilerinde hayata geçirmeyi planlıyor. ÇED dosyasına göre proje alanı toplam 34,04 hektar büyüklüğünde olacak. Santralin kurulu gücü 34,915 MWm, elektriksel çıkış gücü ise 28 MWe olarak planlandı. Bunun yanında 28 MW gücünde ve 28 MWh kapasitesinde lityum-iyon teknolojisine sahip bir elektrik depolama tesisi de kurulacak
63 BİN 481 ADET GÜNEŞ PANELİ KULLANILACAK
Proje dosyasında, tesisin yılda yaklaşık 56 milyon kilovatsaat, yani 56 GWh elektrik üretmesinin hedeflendiği belirtiliyor. Üretilen elektriğin Manavgat Trafo Merkezi'nin orta gerilim barasına bağlanarak ulusal elektrik şebekesine aktarılacağı ifade edilirken, enerji iletim hattına ilişkin çalışmaların ise bu ÇED sürecinden bağımsız olarak yürütüleceği kaydediliyor. ÇED raporunda kullanılacak teknik ekipmanlara ilişkin ayrıntılar da yer aldı. Buna göre proje kapsamında her biri 550 Wp gücünde 63 bin 481 adet monokristal PERC hücre teknolojisine sahip fotovoltaik güneş paneli kullanılacak. Ayrıca her biri 2 MWe gücünde 14 adet inverter ile toplam 28 MWe kurulu güç oluşturulacak. Depolama sistemi ise toplam 28 MWh kapasiteli lityum-iyon bataryalardan oluşacak.

YATIRIM BEDELİ 628 MİLYON 207 BİN 500 TL
Raporda, "Kullanılacak güneş panelleri, elektrik depolama ünitesi ve eviriciler en son teknoloji ile en yüksek verim elde edilecek şekilde tasarlanacak ve tesis edilecektir. Böylece daha az modülle aynı enerjinin üretilmesi sağlanabilecek, kullanılacak arazi miktarı azalacak, daha az hafriyat yapılacak ve proje etki alanı küçültülecektir." değerlendirmesi yapıldı. Yatırımın ekonomik büyüklüğünün ise 628 milyon 207 bin 500 TL olacağı belirtildi. ÇED dosyasında, "Yatırım maliyetinin yaklaşık yüzde 20'sinin yatırımcı firmanın öz kaynaklarından, yaklaşık yüzde 80'inin ise kredi kullanılarak karşılanması planlanmaktadır." denildi.
EKONOMİK ÖMRÜNÜ GÜNEŞ PANELLERİ İÇİN 25 YIL
Şirket, projenin ekonomik ömrünü güneş panelleri için 25 yıl, inverterler ve elektrik depolama ünitesi için ise 10 yıl olarak öngörüyor. Raporda ayrıca teknolojik gelişmeler doğrultusunda sistemlerin yenilenmesiyle tesisin işletme süresinin uzatılabileceği ifade edildi. ÇED raporunda proje alanının arazi niteliğine ilişkin değerlendirmeler de yer aldı. Buna göre planlanan alanın tamamının 1/25.000 ölçekli meşcere haritasında "Kadastroya Göre Orman Dışı Açıklıklar" içerisinde bulunduğu belirtildi. Ayrıca Orman Genel Müdürlüğü'nün E-Harita verilerine göre proje alanının yaklaşık yüzde 99'unun "Tarım Arazisi (Z)", yaklaşık yüzde 1'inin ise "Orman Toprağı-Tarım (OT-Z)" sınıfında kaldığı ifade edildi.

ASAT’TAN KRİTİK RAPOR
Ancak proje sürecinde en dikkat çeken başlıklardan biri, Antalya Büyükşehir Belediyesi'nin içme suyu koruma alanına ilişkin değerlendirmesi oldu. ASAT Çevre Koruma ve Kontrol Dairesi Başkanlığı'nın 10 Ekim 2024 tarihli görüş yazısında, proje alanının bir bölümünün Manavgat Ulukapı Su Temin Sahası'nın mutlak koruma kuşağı içerisinde kaldığı belirtildi. Belediyenin görüşünde, "GES projesi yapılmak istenen alanın bir bölümü, Manavgat Ulukapı Su Temin Sahası'nın mevzuatta belirtilen 300 metre genişliğindeki memba tarafında kalmaktadır. İlgili mevzuatta belirtildiği üzere, içme ve kullanma suyu temin edilen ve temin edilmesi planlanan dere, çay ve nehirlerin mutlak koruma alanında, içme-kullanma suyu projesine ait mecburi teknik tesisler haricinde hiçbir yapı yapılamayacağı ve faaliyete izin verilemeyeceği değerlendirildiğinden, proje mevzuat kapsamında uygunsuz mütalaa edilmiştir." ifadeleri kullanıldı.
ŞİRKET PROJE ALANINDA REVİZYONA GİTTİ
Bu olumsuz görüşün ardından şirket proje alanında revizyona gitti. İlk etapta 37,26 hektar olarak belirlenen ÇED alanı yeniden düzenlenerek, içme suyu koruma kuşağı içerisinde kalan yaklaşık 3,22 hektarlık bölüm proje sınırlarının dışına çıkarıldı. Böylece proje alanı 34,04 hektara düşürüldü. ÇED dosyasında bu değişikliğe ilişkin, "Antalya Büyükşehir Belediyesi Antalya Su ve Atıksu İdaresi Genel Müdürlüğü ile Antalya Büyükşehir Belediyesi Çevre Koruma ve Kontrol Dairesi Başkanlığı'nın görüşleri doğrultusunda, Manavgat Ulukapı Su Temin Sahası'nın 300 metre genişliğindeki memba tarafında kalan alan ile ÇED alanı içerisinde tespit edilen diğer alan olmak üzere toplam yaklaşık 3,22 hektarlık kısım çıkarılmış, ön lisans sınırları içerisinde kalınacak şekilde proje alanı 34,04 hektar olarak yeniden belirlenmiştir." denildi.

PROJE İÇİN “SAKINCASI BULUNMAMAKTADIR” RAPORU VERİLDİ
Öte yandan projeye ilişkin ön lisansın, Enerji Piyasası Düzenleme Kurulu'nun 14 Mart 2024 tarih ve 12493-29 sayılı kararıyla "depolamalı güneş" kaynak türü kapsamında verildiği belirtildi. Ön lisansın 30 ay süreyle geçerli olduğu, bu süreçte gerekli izinlerin tamamlanmasının ardından üretim lisansı alınmasının hedeflendiği ifade edildi. Daha önce Oymapınar Baraj Gölü üzerinde planlanan yüzer GES projesinin kamuoyundan gelen yoğun itirazlar nedeniyle ÇED sürecinde sonlandırılmasının ardından gözler şimdi bir kez daha İnceleme ve Değerlendirme Komisyonu'nun (İDK) toplantısına çevrildi. Çevre, Şehircilik ve İklim Değişikliği Bakanlığı başta olmak üzere birçok kamu kurumu proje için “sakıncası bulunmamaktadır” raporu verdiği görüldü. Bakanlığın inceleme sürecinin tamamlanmasının ardından proje hakkında "ÇED olumlu" ya da "ÇED olumsuz" kararı verilecek. Aynı şirket tarafından daha önce Manavgat Barajı manzaralı olarak Manavgat 1 Güneş Enerji Santrali (GES) ve Elektrik Depolama Tesisi için onay almıştı.
